Montage einer Leichtbauhalle bei PERI

Als international tätiger Hersteller für Schalungs- & Gerüstsysteme beschäftigt die PERI Gruppe weltweit über 9000 Mitarbeiter. In diesem Bereich ist das Unternehmen seit jeher ein Pionier und zeichnet sich durch eine innovative Bauweise, intelligente Mechanik, hohe Qualität sowie Langlebigkeit der Produkte und Systeme aus. Die PERI Gruppe besteht aus mehr als 60 Tochtergesellschaften und verfügt über 160 Lagerstandorte und Mietparks.

Am Hauptstandort in Weißenhorn hatte PERI erheblichen Lagerbedarf. Auf einer vorhandenen Asphaltfläche sollte eine 5000m² große Fläche für die wetterunabhängige Lagerung von Schalungssystemen geschaffen werden. Der Bedarf war dringend, sodass die Lieferzeit der schlüsselfertigen Halle bestenfalls weniger als zehn Wochen betragen sollte.

In einem persönlichen Termin ermittelten unsere Experten vor Ort zunächst den genauen Bedarf des Kunden sowie das Konzept für eine passgenaue und wirtschaftliche Lagerlösung. Binnen 24 Stunden erhielt der Kunde ein detailliertes und belastbare Angebot für eine doppelschiffige Safe+ Miethalle mit einer gesamten Breite von 40m, einer Länge von 125m sowie einer Traufhöhe von 5,4m. Eine Analyse des Bodenprofils ergab außerdem, dass eine Verankerung der Hallen mittels Erdnägeln problemlos möglich ist, sodass bei diesem Projekt kein aufwendiges und kostspieliges Betonfundament erstellt werden musste. Nach der Beauftragung hat unser Projektmanagement die Koordination des Projektes übernommen. Um möglichst schnell mit der Montage beginnen zu können, wurde die Halle zunächst mit einer Ausführungsgenehmigung für fliegende Bauten errichtet. Der Bauantrag für den dauerhaften Bau wurde mit der Unterstützung unseres Projektmanagements parallel eingeholt. Dank unserer optimierten Prozesse gab es sowohl bei der Beschaffung des Materials als auch bei der Baugenehmigung keine bösen Überraschungen und das Projekt konnte fristgerecht und mängelfrei an PERI übergeben werden.





5000
geschaffene Lagerfläche
100
t
Material
14
Tage
Aufbauzeit

5000m² in einer Minute

Die Montage der doppelschiffigen Leichtbauhalle im Zeitraffer

Ablauf der Hallenmontage

Schritt 1: Anlieferung Material

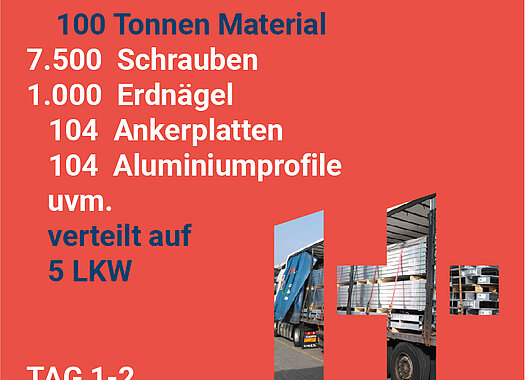

Pünktlich zum vereinbarten Termin erfolgte am 04.03. – lediglich vier Wochen nach Beauftragung – die Anlieferung des Materials beim Kunden.
Auf fünf LKW wurden 100t Material bestehend aus 104 Riegeln, 1.000 Erdnägeln, 450 Pfetten und 7.500 Schrauben angeliefert. Bei der Anlieferung des Materials lief alles reibungslos, sodass das Montage Team pünktlich starten konnte.

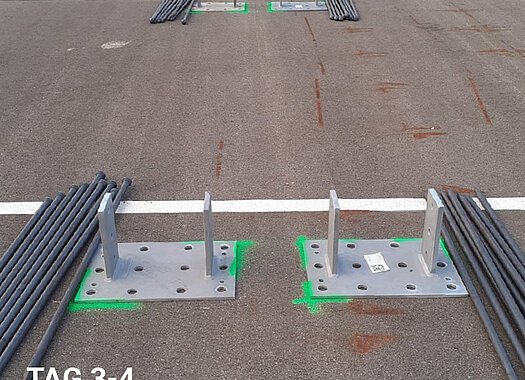

Schritt 2: Befestigung Ankerplatten

Der erste Schritt der Hallenmontage besteht aus dem Befestigen der Ankerplatten. Bei dem Untergrund handelte es sich um eine asphaltierte Parkplatzfläche. Dadurch erübrigte sich ein kostspieliges Fundament und die Ankerplatten konnten mit Erdnägeln befestigt werden. Das Montage Team ermittelte die korrekten Positionen für die Ankerplatten und legte sie an die entsprechenden Stellen. Im Anschluss wurden die Erdnägel eingeschlagen.

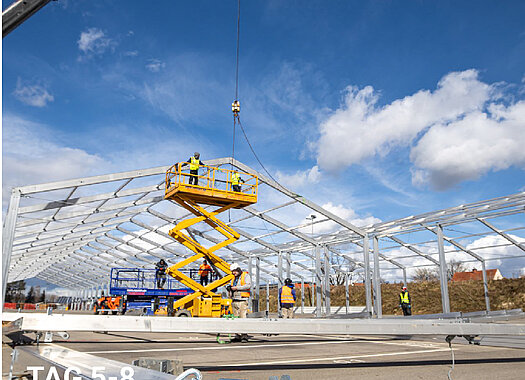

Schritt 3: Errichtung Gerüst

Bereits am fünften Tag wurden die Alu-Gerüste der Halle zusammengesteckt. Bei dem Bauprojekt handelte es sich um eine doppelschiffige Halle. Dementsprechend wurden die Gerüste beider Hallenschiffe vorbereitet. Das geschah zunächst am Boden. Am sechsten Tag der Montage waren alle Gerüste zusammengesteckt. Ein Kran hat diese im Anschluss nacheinander hochgezogen, damit das Montage Team Windverbände und Querseile montieren konnte. Aluminium ist ein leichter, aber dennoch sehr stabiler Werkstoff. Dadurch spart er bei der Lieferung Kosten und erlaubt eine schnelle Montage.

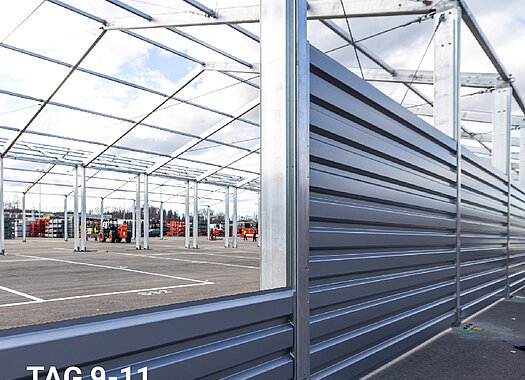

Schritt 4: Einschub Wandverkleidung

Die fertigen Gerüste wurden dann mit der Wandverkleidung versehen. Die Wandverkleidung unserer Safe+ Hallen besteht aus robusten Stahlblechen. Die einzelnen Bleche lassen sich zwischen die Gerüste schieben. Bei Bedarf können Fenster oder Lichtplatten für einen erhöhten Lichteinfall integriert werden, was aber von dem Kunden nicht gewünscht war. Der Vorteil der Wandverkleidung: Kommt es zu einer Beschädigung der Wände, beispielsweise durch einen Stapler, lassen sich einzelne Paneele separat austauschen.

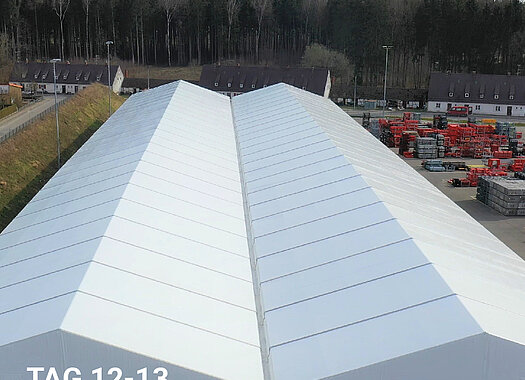

Schritt 5: Einbau Dachplane

Am zwölften Tag startete die Montage der Dachplane. Diese wurde mithilfe eines Krans in das Gerüst eingezogen. Das Dach unserer Safe+ Hallen besteht aus einem hochreißfesten technischen Textil, das das Lagergut zwar vor Sonneneinstrahlung schützt, trotzdem aber ausreichend Tageslicht in die Halle lässt. Die textile Dachhaut ist baugenehmigungsfähig und für Standzeiten von 50 Jahren geeignet. Nachdem die Dachplane eingezogen war, wurden in einem letzten Schritt zehn Planentore sowie zehn Türen in Giebel- und Längswände sowie eine Kastenrinne und Lampen montiert.

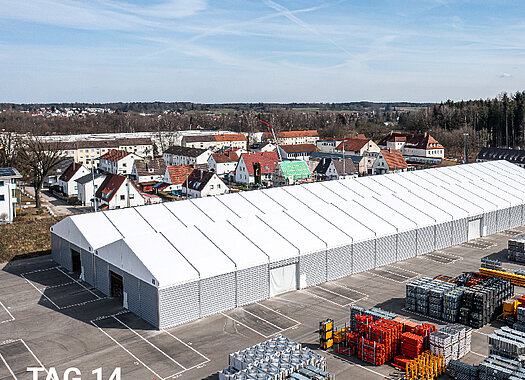

Schritt 6: Abnahme PERI

Bereits am vierzehnten Tag nach Anlieferung des Materials konnte unser ambitioniertes Montage Team den Aufbau der Halle fertigstellen. An diesem Tag erfolgte die Abnahme von PERI. Es wurden letzte Qualitätschecks durchgeführt und bestanden. So konnte das Bauprojekt PERI erfolgreich abgeschlossen werden und das Montage Team abrücken.

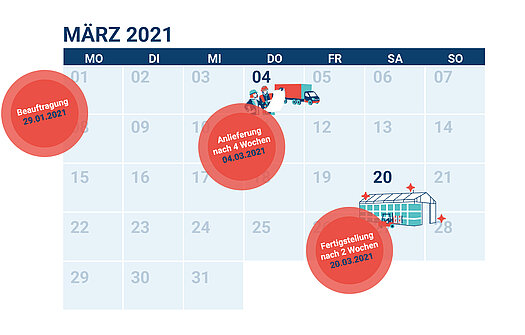

Timeline

Innerhalb von acht Wochen nach der Beauftragung haben wir das 5000m² große Hallenprojekt von PERI umgesetzt und schlüsselfertig übergeben.

Impressionen der fertigen Halle

Wir sind für Sie da!

Rufen Sie uns an

+49 2242 96996-0

oder nutzen Sie unseren Rückruf-Service und wir melden uns innerhalb der nächsten 24 Stunden bei Ihnen!

Weitere Themen

Leistungen
Unser Full-Service Paket im Überblick
Unsere Leistungen sind umfassend und aufeinander abgestimmt.
Mehr erfahren
Safe+
Unsere Leichtbauhalle als Kaltlagerhalle
Safe+ als Kaltlagerhalle für unempfindliche Güter, Fahrzeuge und mehr!
Mehr erfahren
Hallenstandorte
Standorte unserer Leichtbauhallen
Hier finde Sie eine Übersicht montierter Leichtbauhallen!
Mehr erfahren
