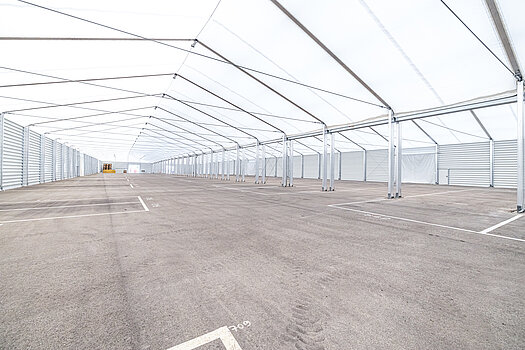

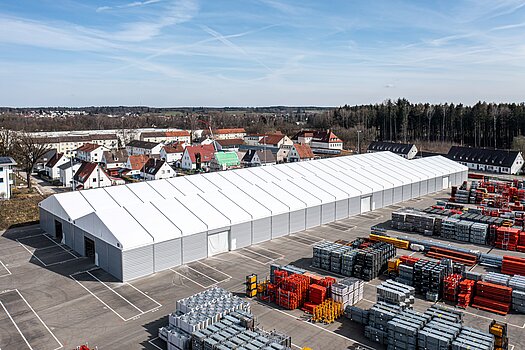

Könnyűszerkezetes csarnok összeszerelése

A zsalu- és állványrendszerek nemzetközi gyártójaként a PERI csoport világszerte több mint 9 000 embert foglalkoztat. A vállalat ezen a területen mindig is úttörő volt. A vállalatot innovatív építkezési módszerek, intelligens mechanika, valamint a termékek és rendszerek magas minősége és tartóssága jellemzi. A PERI csoport több mint 60 leányvállalatból áll, 160 raktártelephellyel és bérparkokkal rendelkezik.

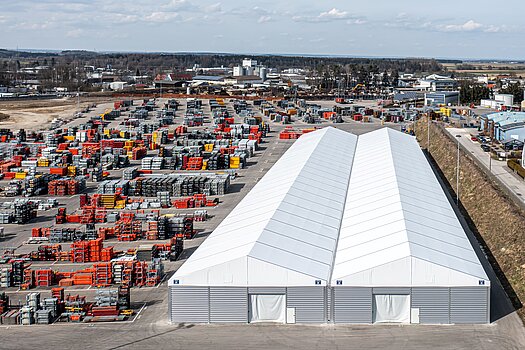

A Weißenhornban lévő fő telephelyen a PERI-nek hatalmas tárolóhelyre volt szüksége. Meglévő aszfaltfelületen szerettek volna 5 000 m² területet kialakítani zsalurendszerek időjárástól független tárolására. A terület kialakítása sürgős volt, ezért a kulcsrakész csarnok szállítási ideje legfeljebb tíz hét lehetett.

Szakértőink először is egy személyes, helyszíni megbeszélésén felmérték az ügyfél pontos igényeit, valamint személyre szabott és gazdaságos tárolási megoldást dolgoztak ki. 24 órán belül az ügyfél részletes és rugalmas ajánlatot kapott bérelhető, kéthajós Safe+ csarnokról, amelynek teljes szélessége 40 m, hossza 125 m, ereszmagassága pedig 5,4 m. A talajprofil elemzéséből kiderült, hogy a csarnokok földszegekkel történő rögzítése gond nélkül lehetséges, így nem kellett körülményes és költséges betonalapot készíteni ebben a projektben. A megbízás után projektmenedzsmentünk vette át a projekt koordinálását. Annak érdekében, hogy a lehető leggyorsabban elkezdhessük a csarnok összeszerelését, a csarnokot először ideiglenes épületekre vonatkozó építési engedéllyel kezdtük felépíteni. Az állandó épületekhez szükséges építési kérelmet a projektmenedzsment támogatási munkájával párhuzamosan kaptuk meg. Az optimalizált folyamatainknak köszönhetően nem történt csúnya meglepetés sem az anyag beszerzésével, sem az építési engedéllyel kapcsolatban. A projektet határidőn belül és hibáktól mentesen végeztük el, és adtuk át a csarnokot a PERI-nek.

5000
tárolóhely
100
t
anyag
14
nap
építési idő

5 000 m² egy percben

A kéthajós könnyűszerkezetes csarnok összeszerelése gyorsított felvételen

A csarnok összeszerelésének folyamata

1. lépés: Anyagszállítás

Az anyag ügyfélhez való szállítása pontosan a megbeszélt időpontban, március 4-én történt – mindössze négy héttel a megbízás után.

Öt teherautó 100 tonnányi anyagot, nevezetesen 104 db gerendát, 1 000 db földszeget, 450 db szelemengerendát és 7 500 db csavart szállított az építkezés helyszínére. Az anyag szállításakor minden zökkenőmentesen zajlott, így az összeszerelő csapat időben el tudta kezdeni a munkát.

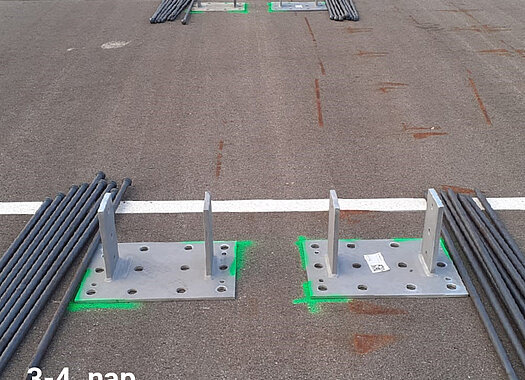

2. lépés: Rögzítőlemezek rögzítése

A csarnok összeszerelésének első lépése a rögzítőlemezek rögzítése. A csarnokot aszfaltozott parkolóterületre kérték összeszerelni. Ezáltal nem volt szükség költséges alapozásra, és a rögzítőlemezeket földszegekkel lehetett rögzíteni. Az összeszerelő csapat meghatározta a rögzítőlemezek megfelelő helyzetét és a megfelelő helyekre lehelyezték azokat. Ezt követően beverték a földszegeket.

3. lépés: Állványzat felállítása

Már az ötödik napon összeszerelésre került a csarnok alumíniumállványzata. Ebben az építési projektben kéthajós csarnokra volt szükség. Ennek megfelelően készítettük elő mindkét csarnokhajó állványzatát. Ez először is a földön történt meg. Az összeszerelés hatodik napján valamennyi állvány összeszerelésre került. Ezt követően egy daru egymás után felemelte ezeket az állványokat, hogy az összeszerelő csapat össze tudja szerelni a szélrácsokat és a kereszttartó köteleket. Az alumínium könnyű, azonban ennek ellenére nagyon stabil anyag. Az alumíniummal megtakaríthat a szállítás költségen és gyors összeszerelést tesz lehetővé.

4. lépés: Falburkolat betolása

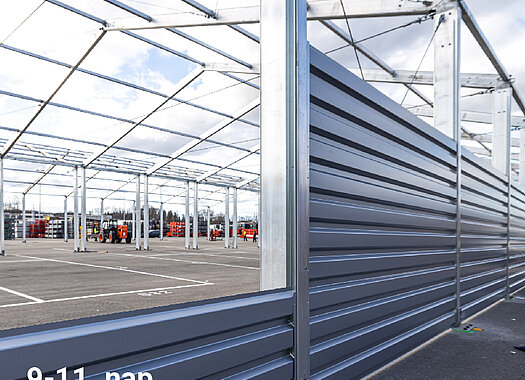

A kész állványokat ezután falburkolattal láttuk el. A Safe+ csarnokok falburkolata masszív acéllemezekből áll. Az egyes lemezek az állványok közé tolhatók. Igény szerint ablakok vagy fényáteresztő lemezek integrálhatók több fénybejutás érdekében, de ezt az ügyfél nem kérte. A falburkolat előnye: Ha a falak megsérülnek, például targonca miatt, akkor az egyes panelek külön is kicserélhetők.

5. lépés: Tetőponyva beépítése

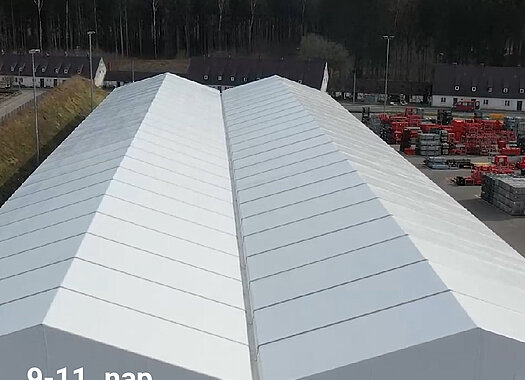

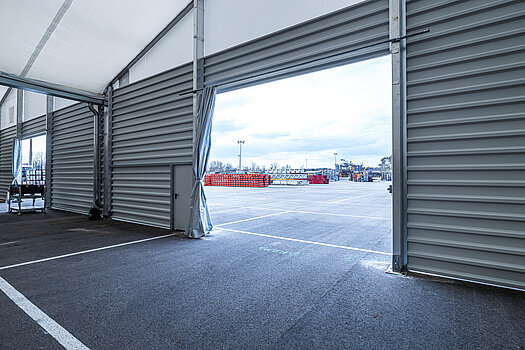

A tizenkettedik napon megkezdődött a tetőponyva összeszerelése. A tetőponyva daru segítségével került behúzásra az állványba. A Safe+ csarnokaink tetője rendkívül szakadásálló műszaki textíliából készül, amely megvédi a tárolt árut a napsugárzástól, ugyanakkor elegendő napfényt enged be a csarnokba. A textil tetőhéjazatra építési engedélyt kell kérni, és 50 éves fennállásra alkalmas. A tetőponyva behúzása után az utolsó lépésben tíz ponyvakapu, valamint az orom- és oldalfalakba tíz ajtó, illetve a csarnokba egy szögletes ereszcsatorna és lámpák kerültek beépítésre.

6. lépés: PERI átvétele

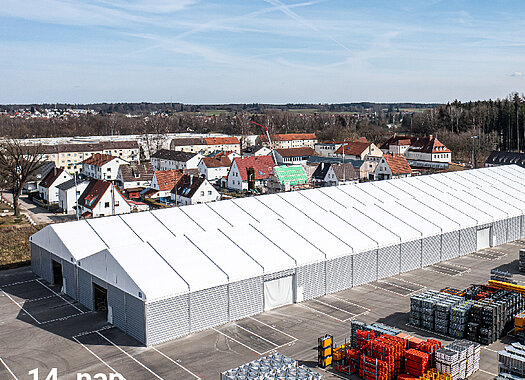

Ambiciózus összeszerelő csapatunk az anyagszállítást követő tizennegyedik napon fejezte be a csarnok felépítését. Ezen a napon került sor a csarnok PERI általi átvételére. Ekkor kerültek elvégzésre az utolsó minőség-ellenőrzési feladatok, amelyeket a csarnok sikeresen kiállt. A PERI építési projektje ezáltal sikeresen lezárult, és az összeszerelő csapatunk visszatérhetett.

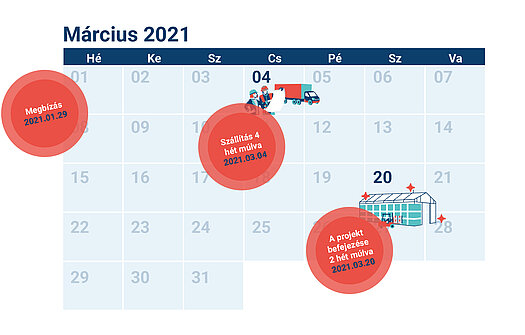

Idővonal

Megbízást követő nyolc héten belül megvalósítottunk a PERI számára egy 5000 m²-es csarnokot igénylő projektet, és kulcsrakészen átadtuk a csarnokot.
