Montage d’un bâtiment démontable chez PERI

Le groupe PERI, fabricant international de coffrages et d’échafaudages, emploie plus de 9 000 collaborateurs dans le monde entier. Cette entreprise est pionnière dans son secteur et se distingue par des produits et des systèmes innovants, durables, d’excellente qualité et basés sur une mécanique intelligente. Le groupe PERI compte plus de 60 filiales et 160 sites de stockage et parcs de location.

Sur le site de son siège social à Weißenhorn, PERI avait des besoins de stockage considérables. Sur un terrain en asphalte existant, la société souhaitait installer un bâtiment de 5 000 m² dédié au stockage des coffrages pour les protéger des intempéries. Il fallait agir rapidement. Elle voulait profiter d’un service complet avec un bâtiment installé en moins de dix semaines.

Lors d’un entretien personnalisé, nos experts ont tout d’abord établi les besoins précis du client sur place ainsi que le concept souhaité pour proposer une solution de stockage économique et parfaitement adaptée à ses exigences. Sous 24 heures, le client a reçu une offre détaillée et fiable pour deux bâtiments jumelés Safe+ en location d’une largeur totale de 40 m, d’une longueur de 125 m et d’une hauteur latérale de 5,4 m. L’étude du sol a révélé qu’un ancrage des bâtiments à l’aide de pitons acier ne posait aucun problème. Il n’était donc pas nécessaire de prévoir une fondation en béton plus onéreuse pour ce projet. Après la passation de la commande, notre équipe de gestion de projet a pris le relais pour assurer la coordination. Pour pouvoir commencer le montage au plus tôt, nous avons mis en place les bâtiments avec une autorisation pour constructions itinérantes. Le permis pour constructions durables a été déposé en parallèle avec le soutien de l’équipe de gestion de projet. Grâce à nos processus optimisés, le client n’a rencontré aucune mauvaise surprise lors de la fourniture du matériel et du dépôt du permis de construire. De plus, nous avons pu mener à bien ce projet dans les délais et effectuer la réception sans problème.

5000
Espace de stockage
100
t
de matériel
14
jours
de montage

5 000 m² en une minute

Le montage extrêmement rapide de deux bâtiments démontables jumelés

Déroulement du montage des bâtiments

Étape 1 : Livraison du matériel

Nous avons livré le matériel chez le client le jour du rendez-vous convenu, le 04.03, soit quatre semaines après la passation de commande.
Cinq camions ont livré 100 tonnes de matériel : 104 traverses, 1 000 pitons acier, 450 pannes et 7 500 vis. La livraison du matériel s’est déroulée sans problème, ce qui a permis à l’équipe de montage de démarrer dans les temps

Étape 2 : Fixation des plaques d’ancrage

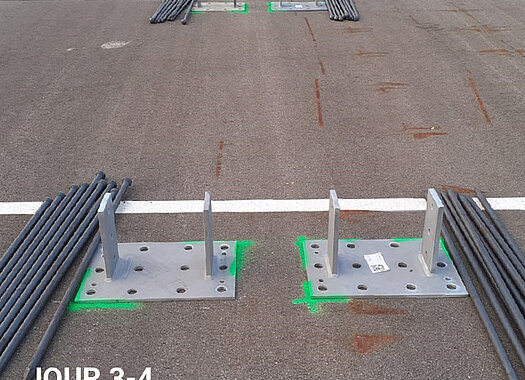

Pour commencer, nous avons fixé les plaques d’ancrage. Le terrain sur lequel les bâtiments sont installés est un parking en asphalte. Nous n’avons pas eu besoin de prévoir une fondation coûteuse. Nous avons pu fixer les plaques d’ancrage à l’aide de pitons acier. L’équipe de montage a déterminé les emplacements exacts des plaques d’ancrage et s’est chargée de les mettre en place. Enfin, les pitons acier ont été installés.

Étape 3 : Mise en place de l’armature

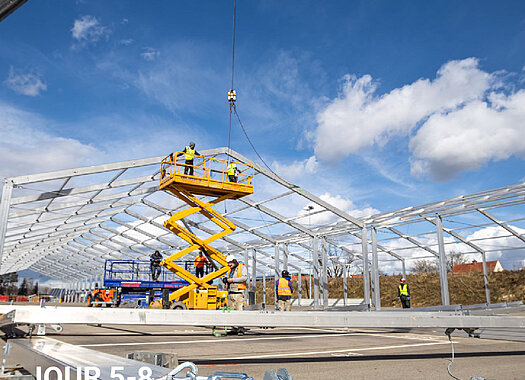

Le cinquième jour, nous avons démarré l’installation de l’armature en aluminium des bâtiments. Ce projet compte deux bâtiments jumelés. Par conséquent, les armatures des deux bâtiments ont été préparées. Elles ont été installées à même le sol. Au sixième jour de montage, toutes les armatures étaient en place. Une grue a été utilisée pour raccorder toutes les pièces et permettre ainsi à l’équipe de montage de s’occuper des contreventements et des traverses. L’aluminium est un matériau plus léger mais quand même très robuste. Les coûts de livraison sont dès lors plus faibles et le montage peut être réalisé plus rapidement.

Étape 4 : Habillage des façades

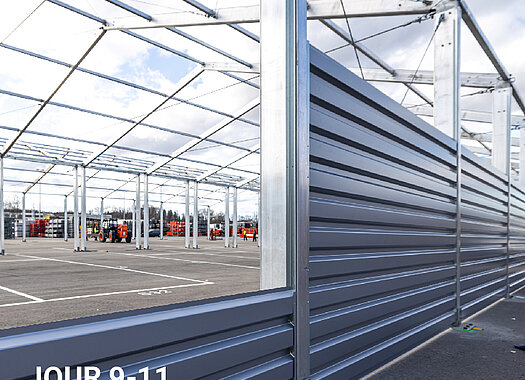

Une fois les armatures en place, nous nous sommes attelés à l’habillage des façades. L’habillage des façades de nos bâtiments Safe+ se compose de tôle d’acier robuste. Chaque tôle est insérée entre les armatures. Si nécessaire, nous pouvons ajouter des fenêtres ou des panneaux transparents pour laisser entrer davantage de lumière. Toutefois, le client n’a pas choisi ces options. Les atouts de l’habillage des façades : si une partie de la façade est endommagée, par exemple par un chariot élévateur, il est possible de remplacer séparément chaque panneau.

Étape 5 : Mise en place de la couverture de toit

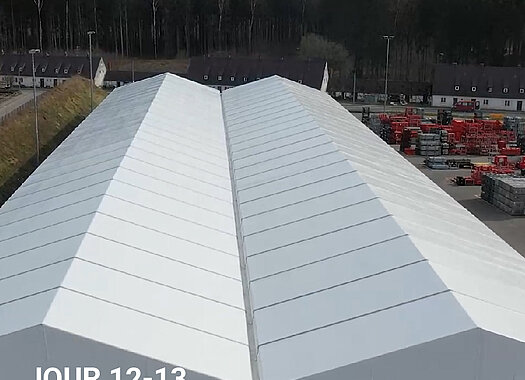

Le douzième jour, nous avons démarré le montage de la couverture de toit. Celle-ci a été mise en place sur l’armature à l’aide d’une grue. La couverture de toit en textile technique résistant à la déchirure de nos bâtiments Safe+ protège les marchandises contre les rayons du soleil tout en laissant entrer suffisamment de lumière dans le bâtiment. La couverture de toit textile est conforme aux règles du permis de construire et est conçue pour durer 50 ans. Après la mise en place de la couverture de toit, nous avons installé dix portes souples PVC et dix portes d’accès au niveau des parois du pignon et des façades latérales, sans oublier un chéneau et des lampes.

Étape 6 : Réception par PERI

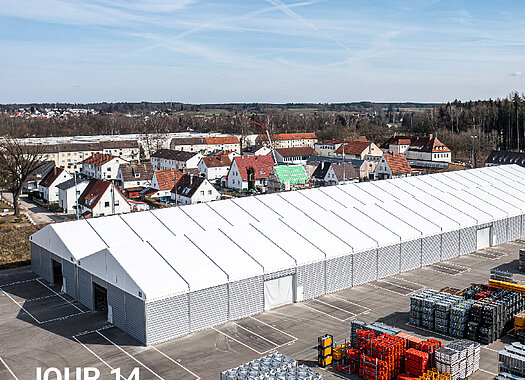

Quatorze jours après la livraison du matériel, notre équipe de montage ambitieuse avait terminé l’installation des bâtiments. Ce jour-là, la réception a eu lieu. Les derniers contrôles qualité ont été effectués à ce moment-là. Le projet PERI a donc pu être réceptionné et l’équipe de montage a pu quitter les lieux

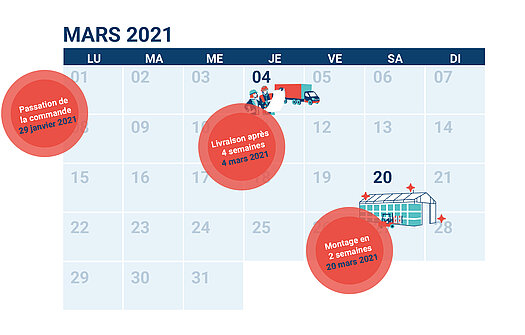

Délais

Huit semaines après la passation de la commande, nous avons mené à bien un projet de bâtiment de 5 000 m² pour l’entreprise PERI sous forme de service complet.

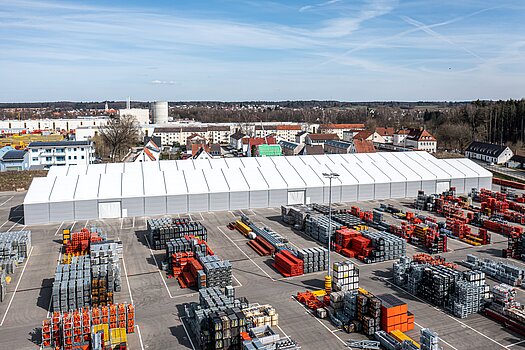

Impressions des bâtiments finis
